みかん農家さんの三世代が住むお家 新築工事が始まりました!

知多市 新築 建て替え工事 三世代が澄むお家

工事内容別で見る|すべて

施工中

工事をするにあたり、まず仮設トイレの設置を行います。トイレを置く場所に砕石をひいて平らにしました。

施工中

仮設トイレの設置を行いました。今回は水洗トイレを使用しています。

施工中

仮設トイレの『どこでも水洗くん』です。水道や排水があるなど、条件がありますが、臭いや衛生面的にも可能な場合は水洗トイレを使っていきたいと思っています。

施工中

地盤改良や地鎮祭の為に、地縄を張りました。

施工中

地鎮祭の準備の為に、長男が駆り出されたようです。

地鎮祭

地鎮祭の準備が整いました。

地鎮祭

岡田神明社さんにお願いして、地鎮祭を行いました。

土地の神様に無事に工事が進むよう、建物が完成するよう、またその後末永く栄える事ことを祈願しました。

地鎮祭

暑い中ではありましたが、お子様も含め家族みんなで参加して頂きました。なかなか経験することのない、貴重な経験ができたのではないかと思います。

施工中

地盤改良が始まりました。

施工中

今回は砕石パイル工法で行います。

施工中

砕石を地面に詰め込んで形成したパイルを使い地盤を補強します。砕石を入れるのに、残土がでないありがたい工法です。

施工中

これから、日陰のないなか基礎工事が始まるので休憩スポットと作りました。ここ最近の夏の暑さは職人さんを苦しめる一つの要因なので、スポットクーラーやドリンクなど、やれるだけのことはやってみました。

施工中

基礎工事に入っていきます。

施工中

防湿シートをひいた後、鉄筋を組んでいきます。

施工中

炎天下の中、鉄筋屋さんがドンドン鉄筋を組んでいきます。

施工中

今回はフック付きの鉄筋を使用。コンクリートの被り厚さは、基礎屋さんとも何度も確認を取りつつ進めます。

施工中

設備屋さんが先行配管を行っています。

施工中

スラブ面のコンクリートを打設していきます。

施工中

ポンプ車でコンクリートを流し込んだ後、バイブレーターで締め固めていきます。

施工中

スラブコンクリート、完了しました。

施工中

スラブコンクリートが固まれば、立ち上がり部分を造っていきます。

施工中

次は立ち上がり部分のコンクリートを打設していきます。

施工中

立ち上がり部分にポンプ車でコンクリートを送ります。

施工中

コンクリートを打ち終えました。

施工中

暑さで急激にコンクリートが乾かないように、ブルーシートで養生をしました。

施工中

立ち上がり部分の型枠を外します。

施工中

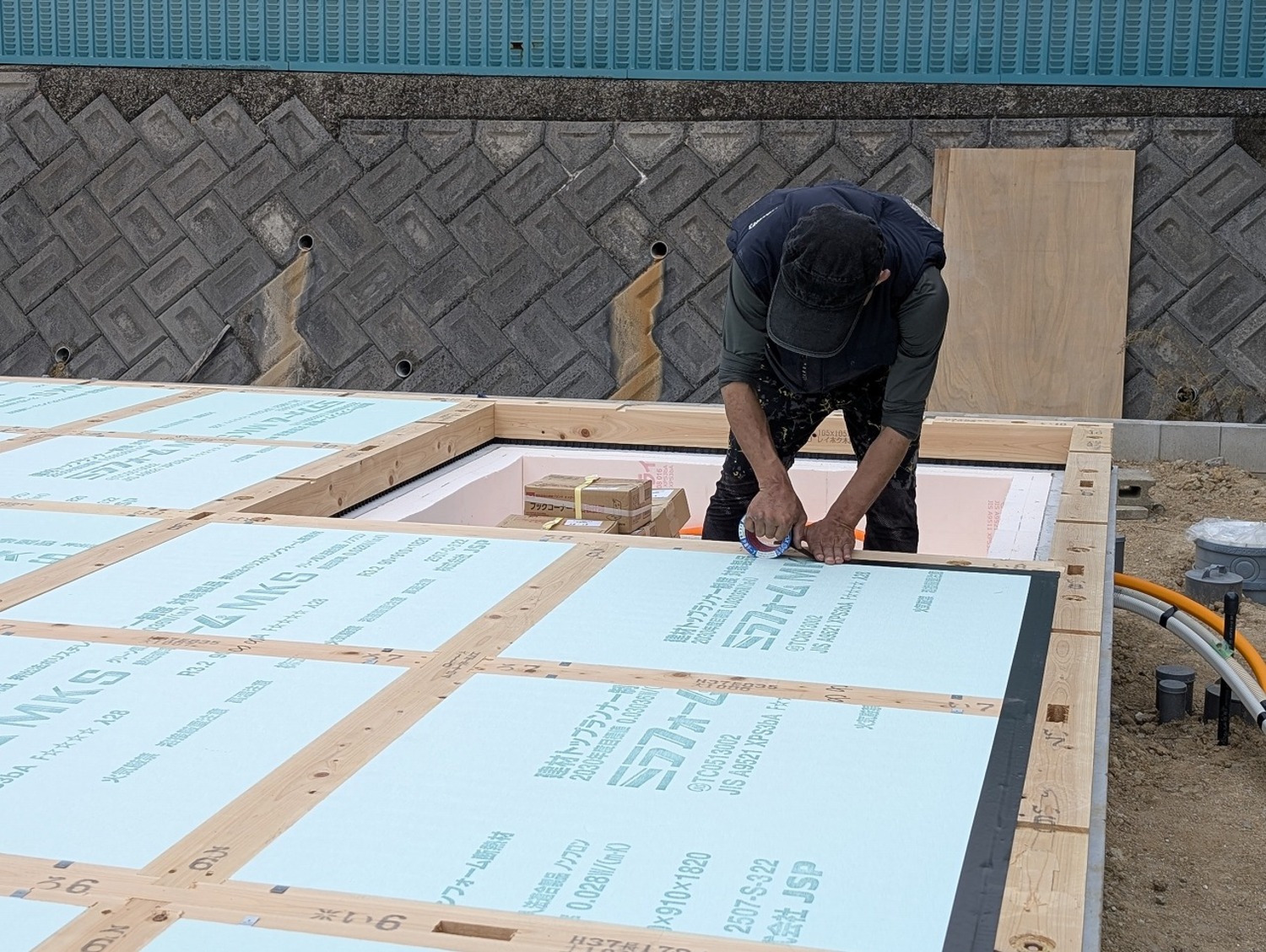

土間部分に断熱材を入れました。この上に土間コンクリートを入れていきます。

施工中

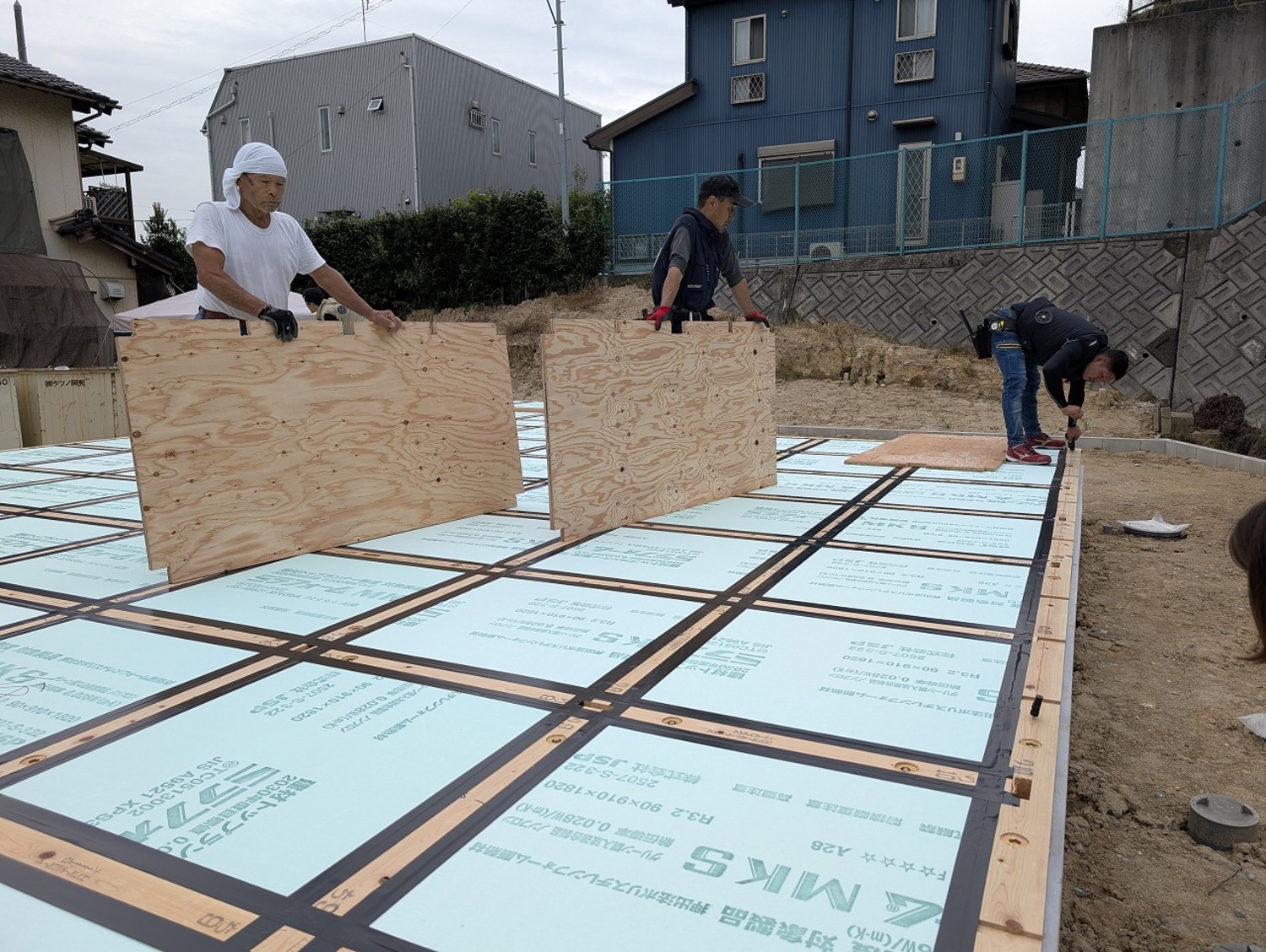

土間コンクリートを流し入れ、表面を抑えていきます。

施工中

基礎が完成したので、風呂場部分に断熱材を貼っていきます。

施工中

人通口部分も、断熱性能のある出入口を使用しています。

施工中

キレイな基礎が仕上がりました。

施工中

基礎が終われば、設備屋さんが配管作業を行います。今回は建物周りの配管工事です。

施工中

排水桝を設置しながら配管を行います。

施工中

建物内への配管は、先行配管を通して行います。

施工中

配管を通したあとの隙間は防蟻処理をされたコーキングで充填していきます。

施工中

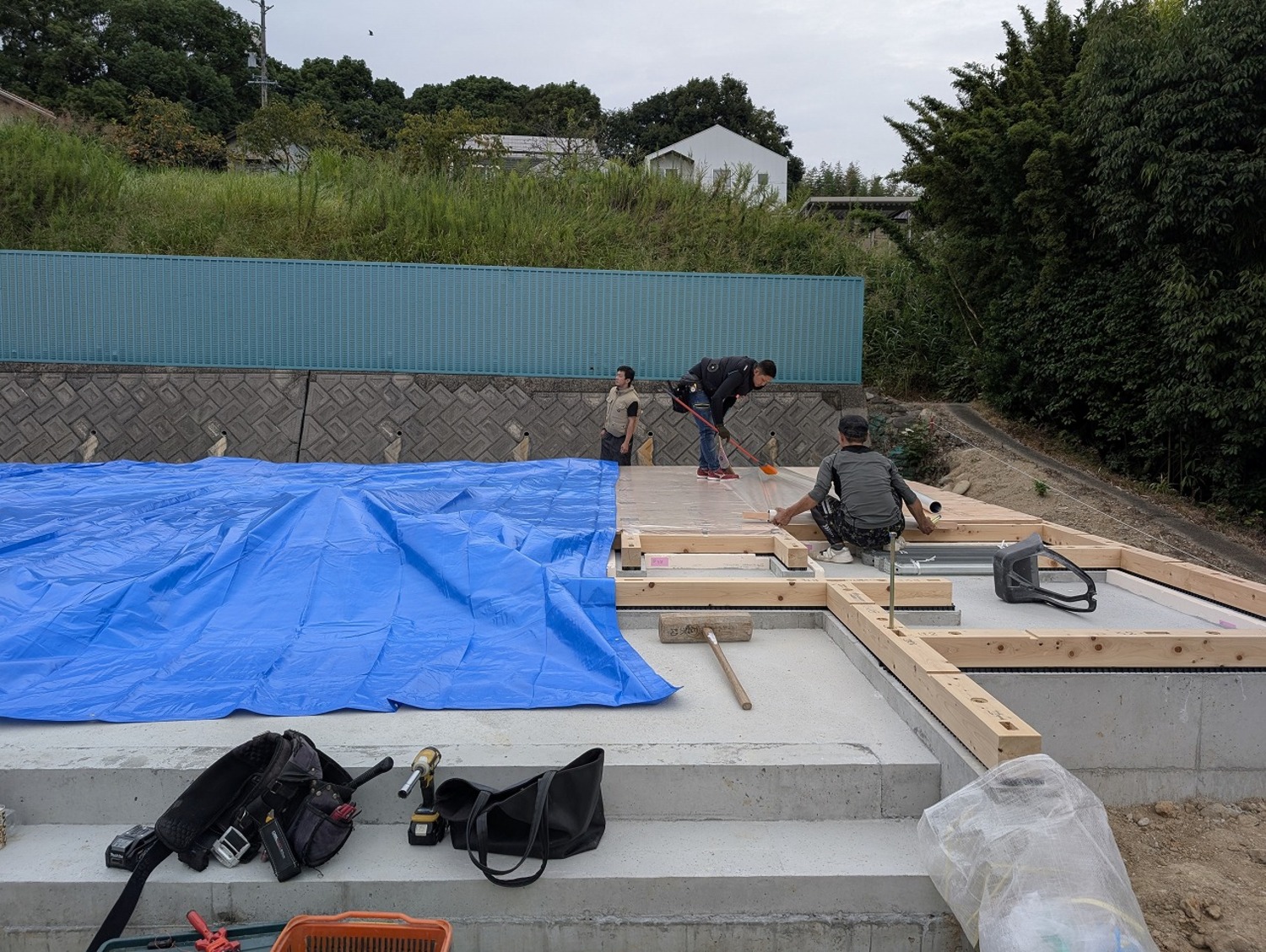

設備工事が終れば、大工さんが土台敷き工事に入ります。墨出しをしてくれています。

施工中

材料にアンカーボルトを通す穴を開けながら土台敷きを進めていきます。

施工中

土台と大引を組んでいきます。大引は三尺(910㎜)ピッチで入れていきます。

施工中

三尺ピッチに入れた大引の間に断熱材を入れていきます。

施工中

断熱材を入れ終わったら、次は気密テープを貼っていきます。

施工中

床があるように見えますが、断熱材のところは踏んでしまうとズボッといくので、大引きの上を歩きながらテープを貼ります。

施工中

気密テープを十字に貼り終え、床の合板を張っていきます。

只今大工さんが、墨出し中~!

施工中

墨の合わせて合板を張っていきます。

施工中

合板を張り終えたあとは、しっかりと養生をおこない建前を迎えます。

建前

10月1日 建前が行われました。

建前

お客様にも柱を立てるお手伝いをして頂きました。

建前

なかなかできない経験とのことで、子供たちも今日は保育園をお休みしてくれました。記念にパシャリ。

建前

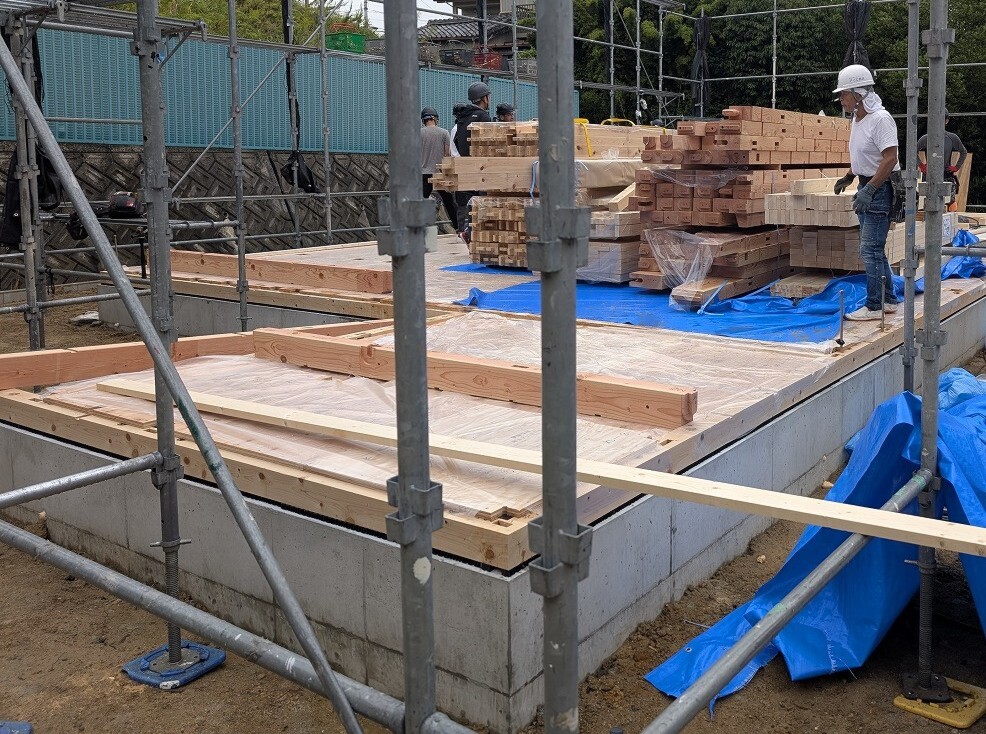

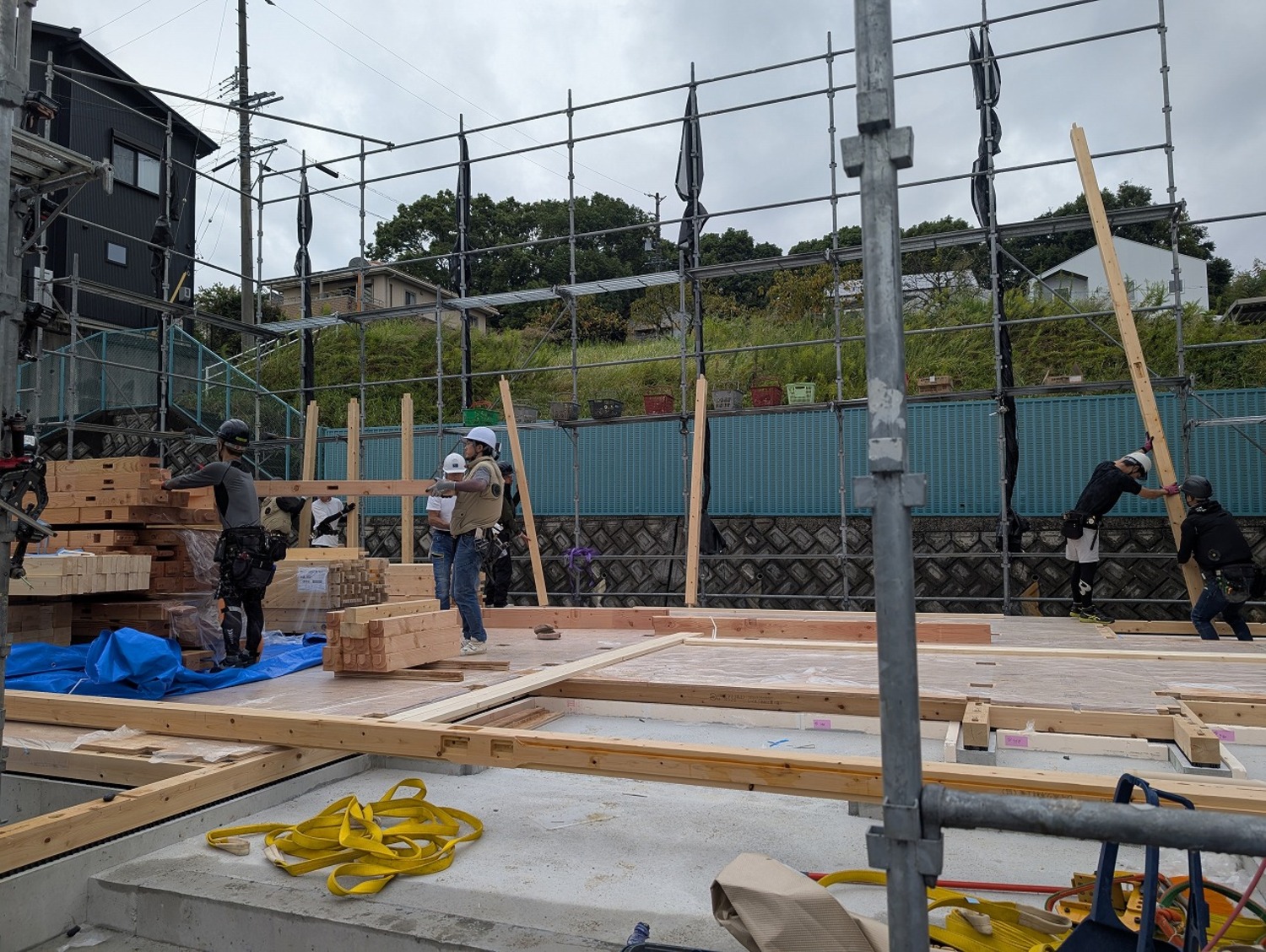

運び込んであった材料から1階柱を立てていきます。

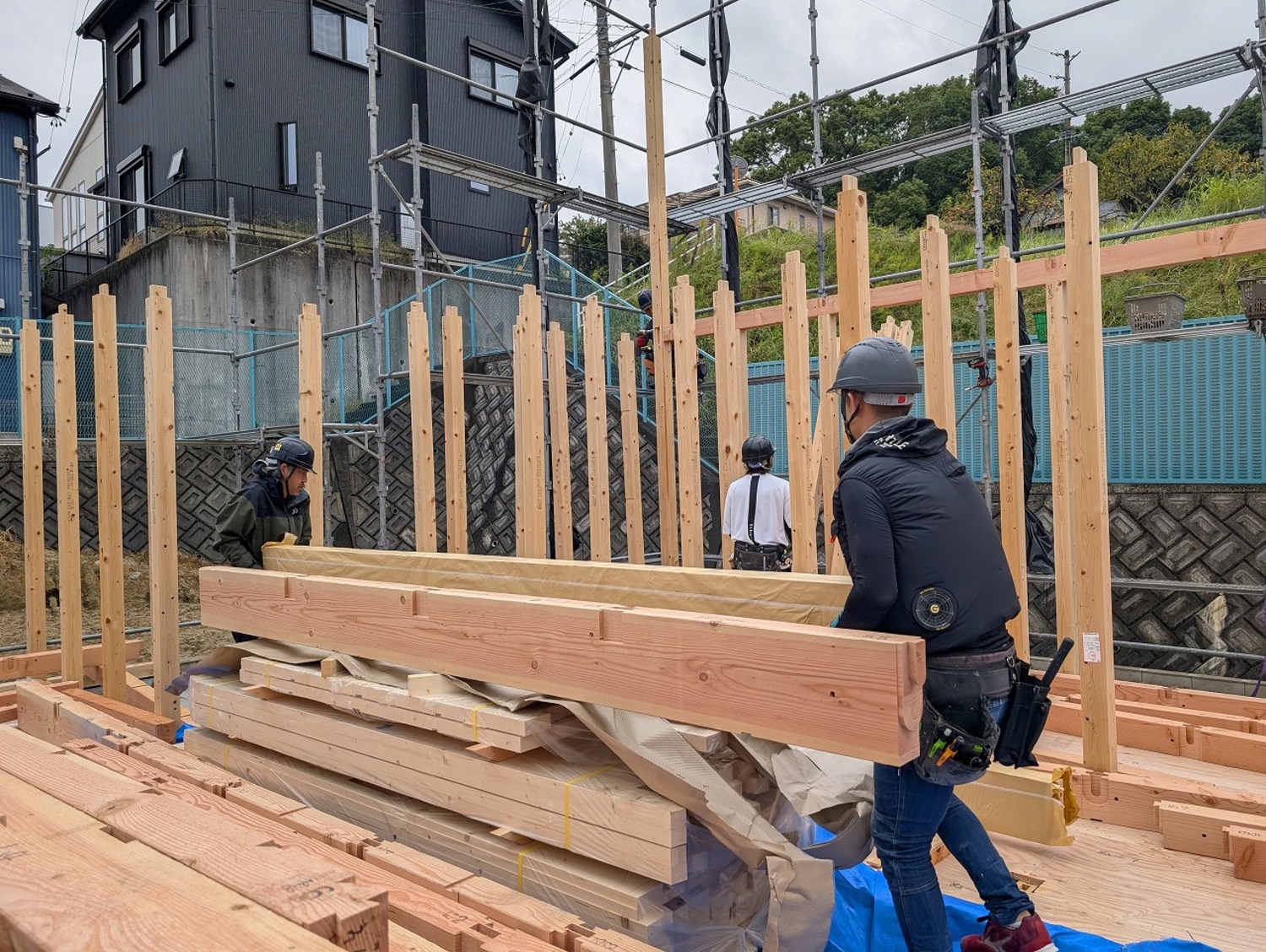

建前

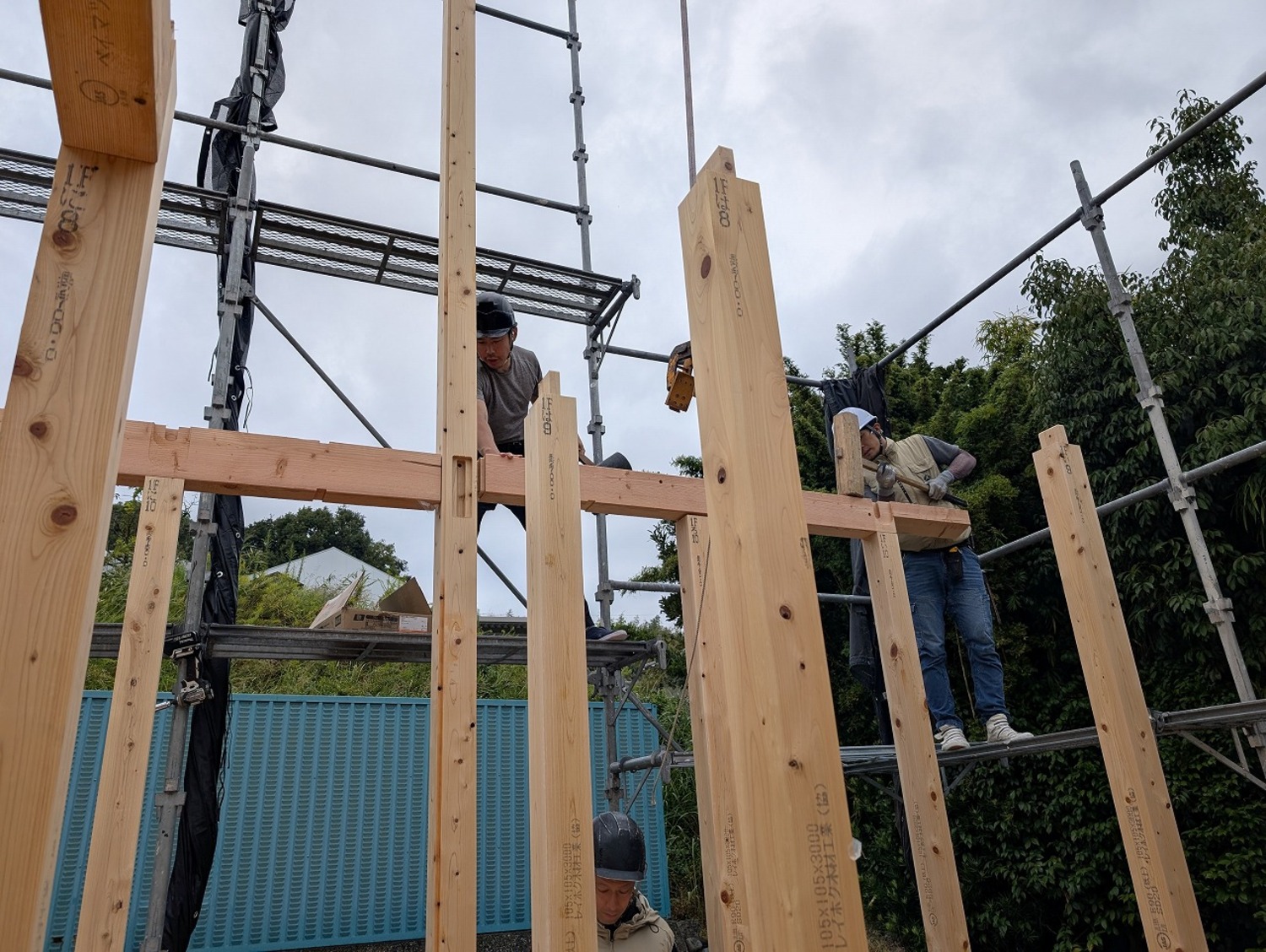

柱を立てて、次は梁を入れていきます。

建前

それぞれ、柱梁の位置は決まっているので、割り振られたところに入れていきます。

建前

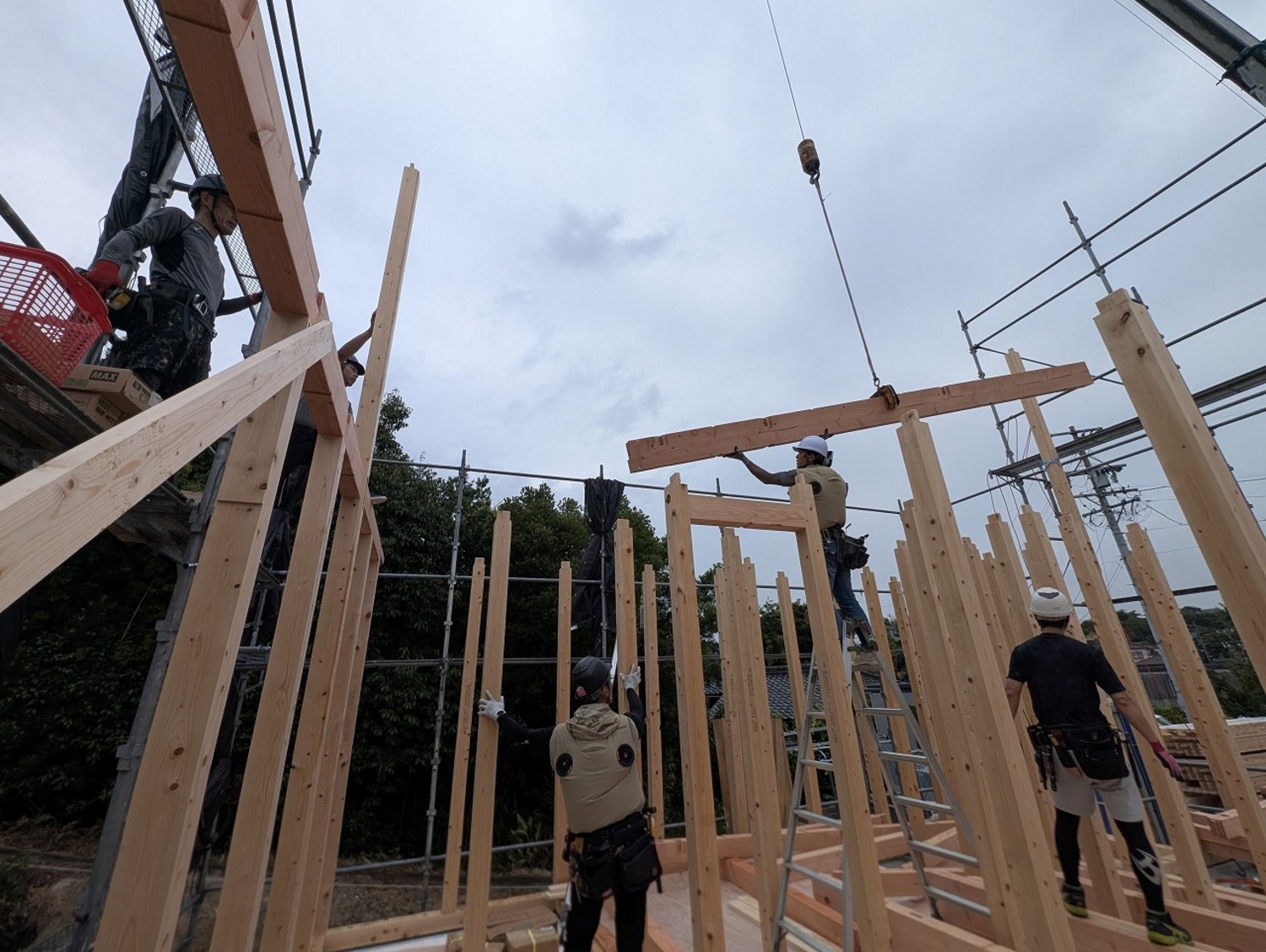

クレーンを使い、材料を運んで作業を進めます。

建前

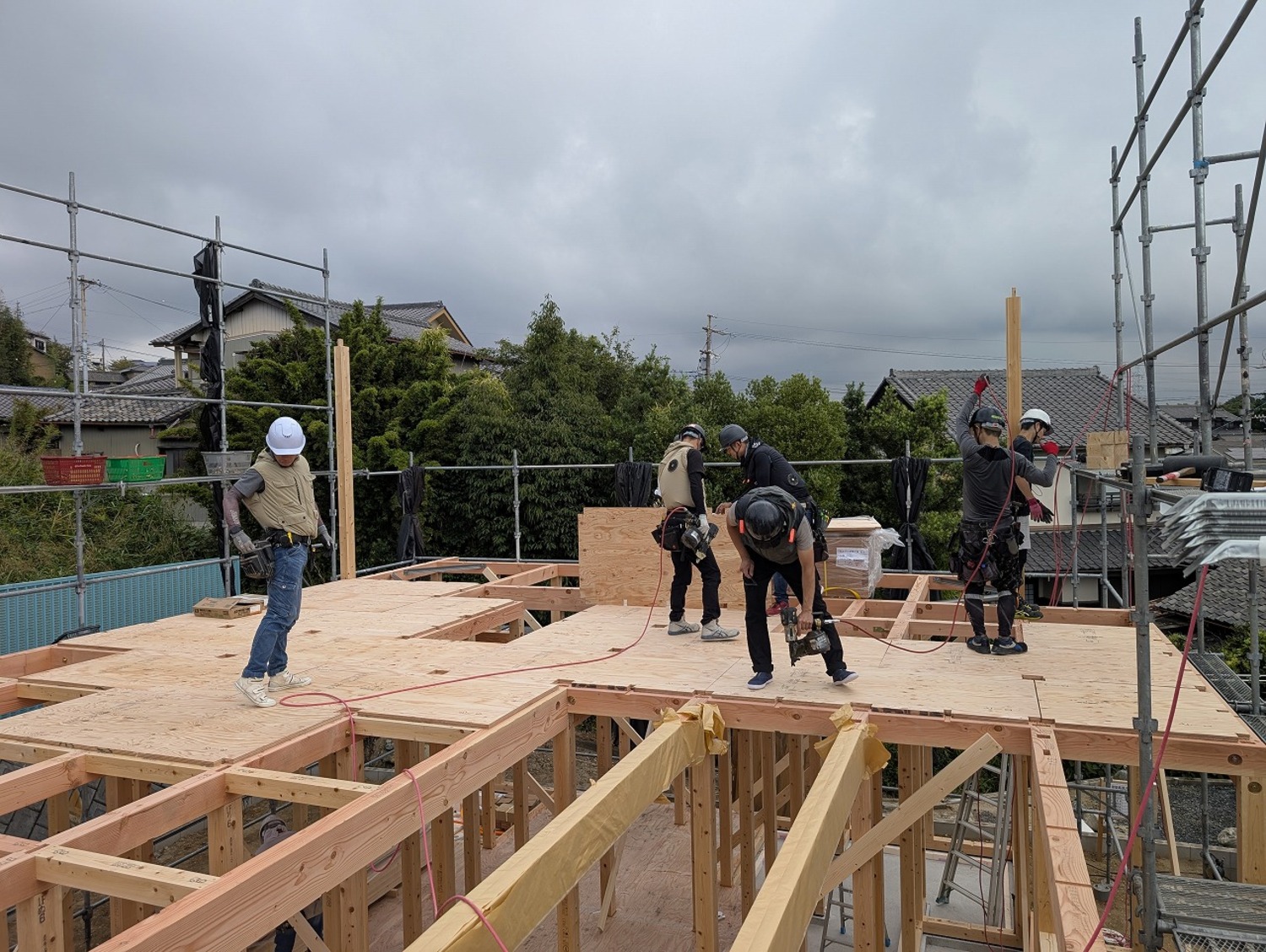

暑さはあるものの、曇ったり晴れたりのお天気で、真夏と比べると過ごしやすい気候。ズンズン作業が進み、あっという間に2階床の合板を張る作業に入りました。

建前

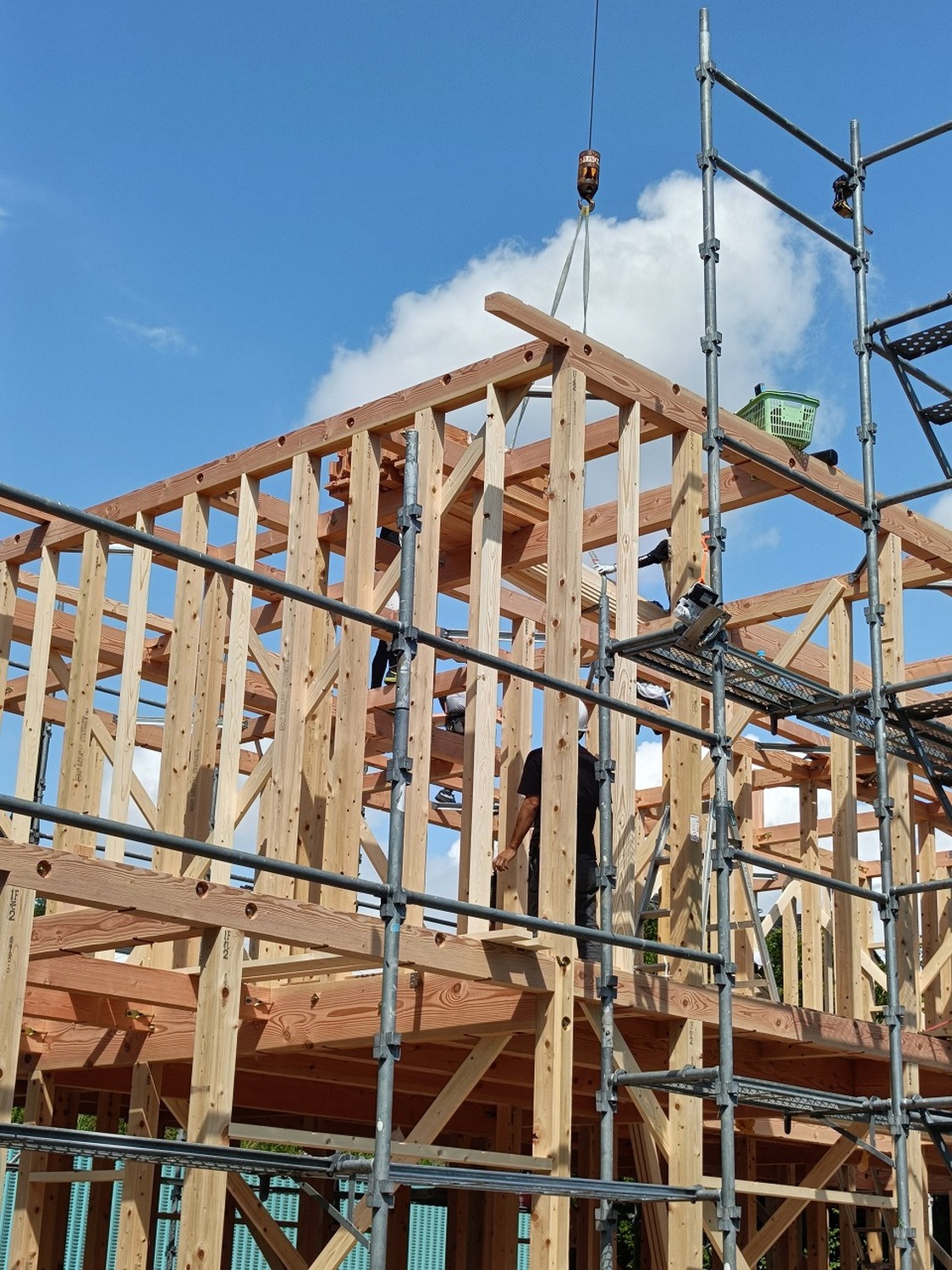

お昼前には2階梁の突入!!順調にお家の骨格が仕上がっていきます。

建前

今回の建物は下屋があるので、下屋が当たる壁部分には先に合板を張り防水シートを張ります。下屋を先に造ってしまうと防水シートが貼れない部分が出てくるので、どのように工事をすすめるのか、やっぱり段取りが大事です。

建前

小屋組みまで突入しました。朝方は小雨もちらついていましたが青空が見えるよになりました。

建前

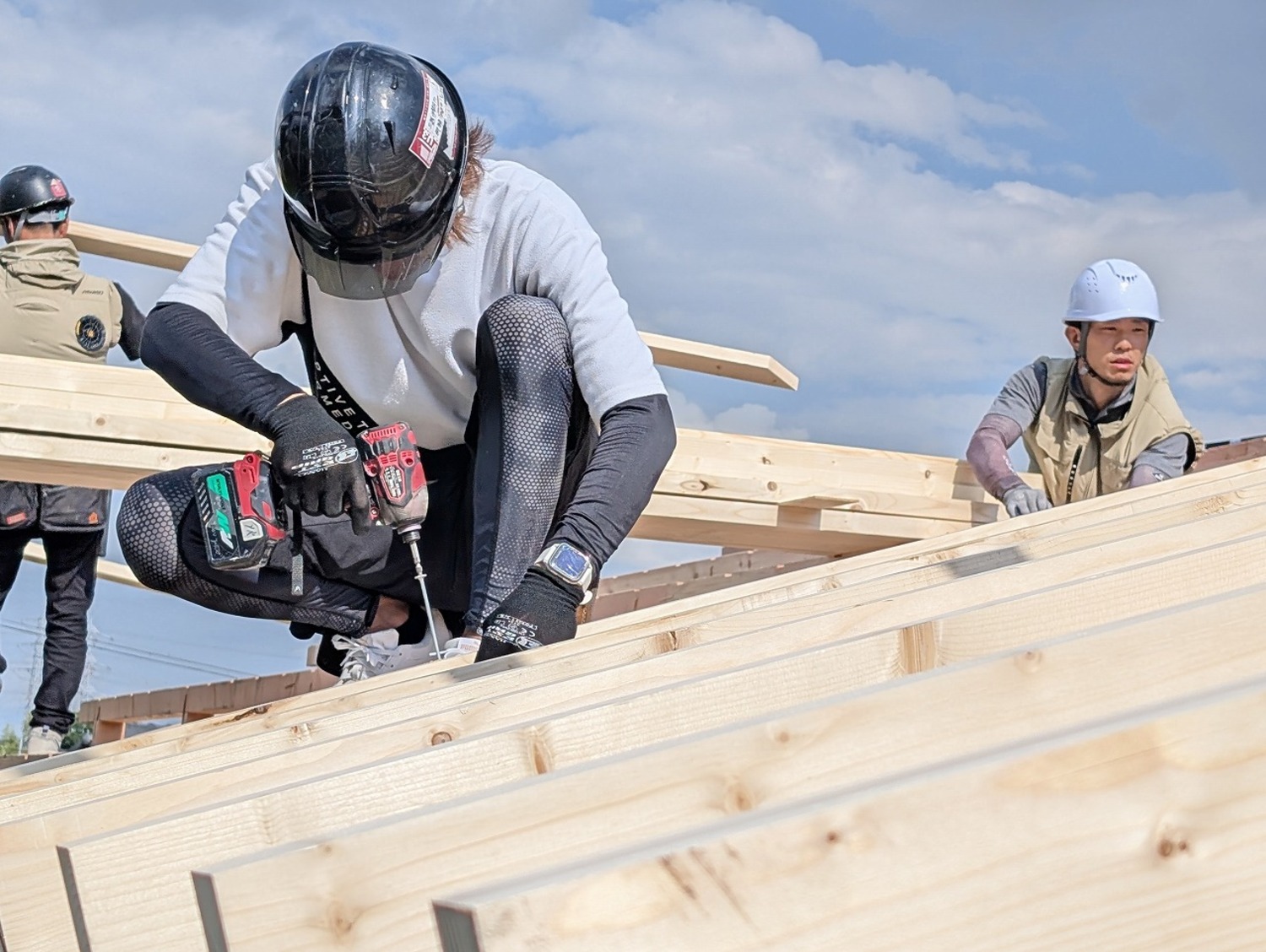

垂木を流して、ビスで止めていきます。

建前

垂木の上に野地板合板を張っていきます。

建前

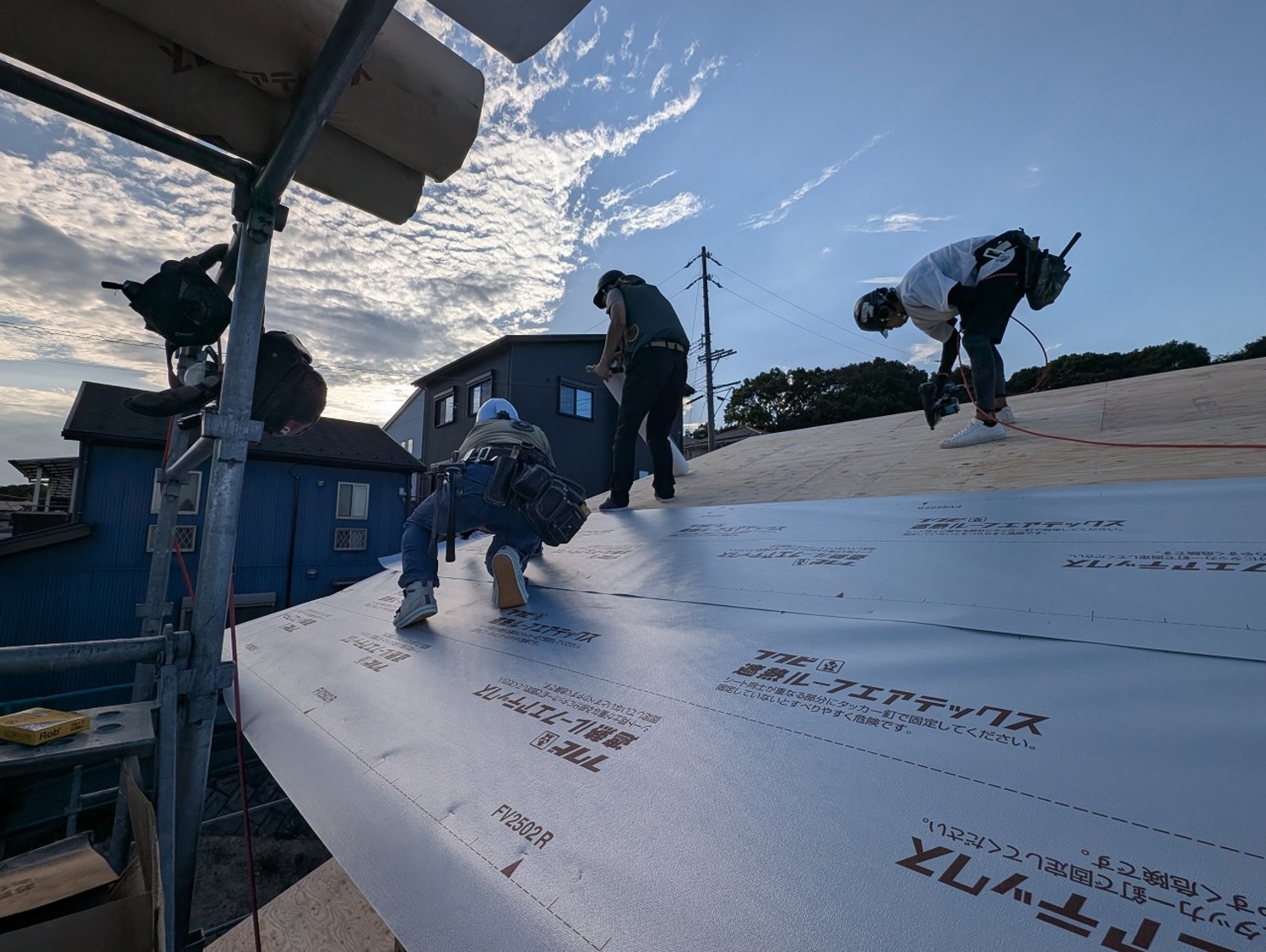

野地板合板の上には遮熱ルーフィングを貼っていきます。通常ゴムアスルーフィングが使用されることが多いと思いますが、カワイ建築工房ではこちらを使用します。

建前

大工さんも「これが噂の…。」「屋根の上で作業する人は灼熱になるという…噂の。」と呟きます。

遮熱ルーフィングはシートで熱を反射させるので、屋根の上で作業する人にとっては大変な代物なのです。でも瓦と遮熱ルーフィングとの相性は抜群!ギラギラ太陽の熱を、小屋裏に入れない為の大切な役割があります。

建前

下屋の部分は、先行してパネルとシートを貼りました。雨漏れの対策は抜かりなく、丁寧に段取り良く進めていきます。

建前

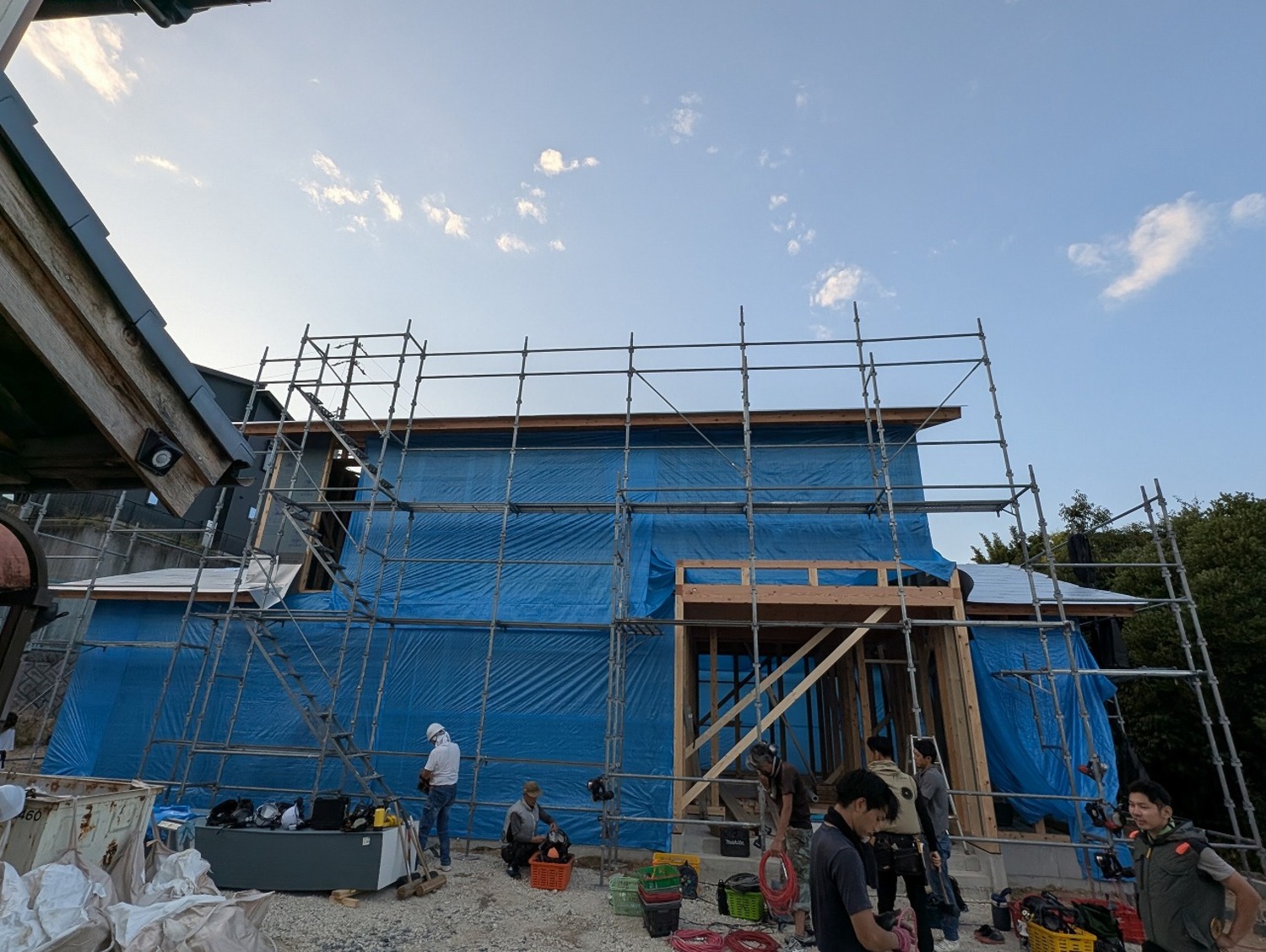

夕方には養生も終えて、無事に建前を終えることができました!棟梁さん、応援の大工さん。ありがとうございました。

施工中

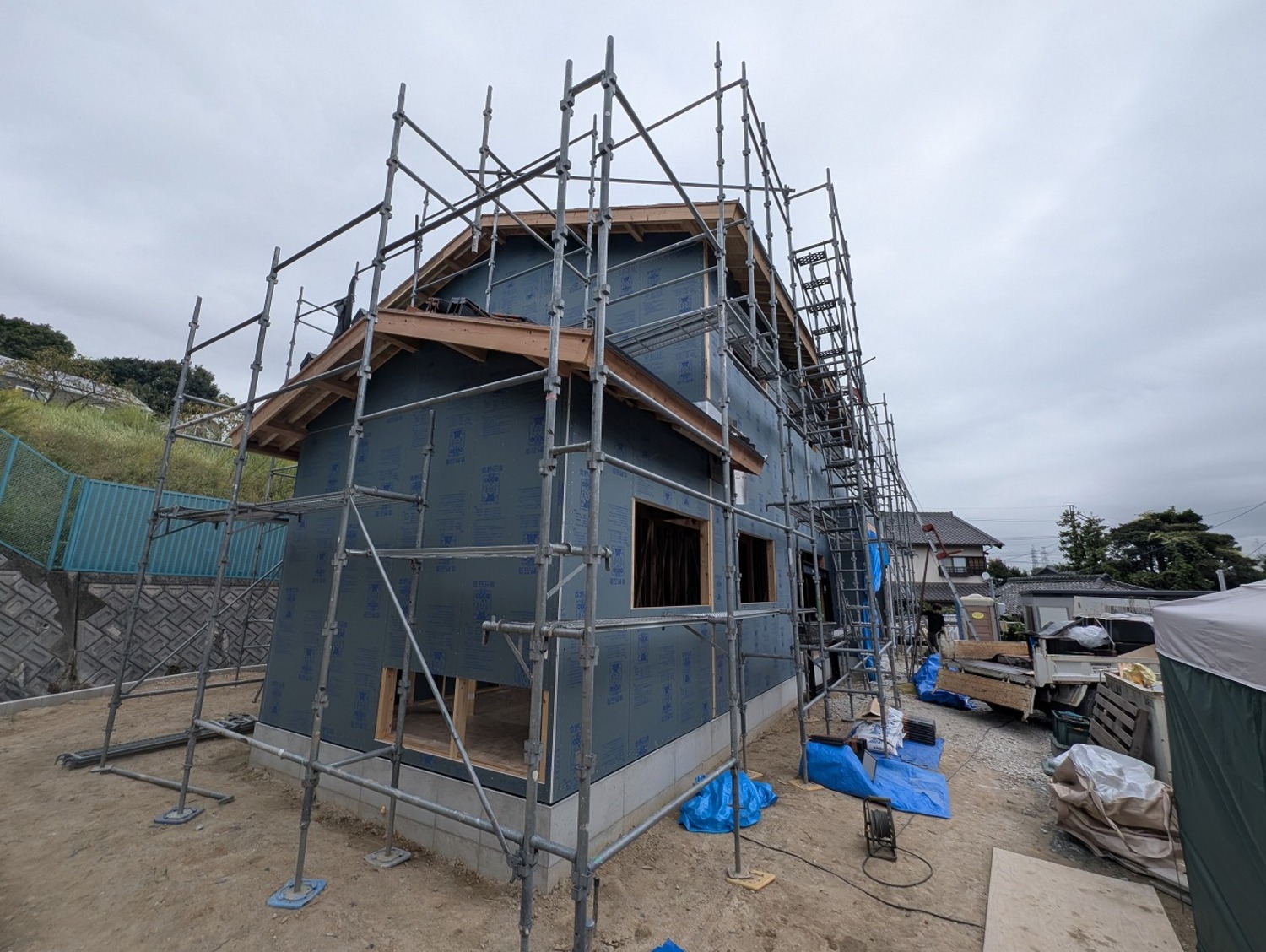

建前がおわり、一旦建物内のお掃除にはいりました。細かな木くずを掃除してキレイになりました。

施工中

今回はたくさんの大工さんのお手伝いのおかげで、建前当日に窓台・まぐさまで進んだところもありました。

施工中

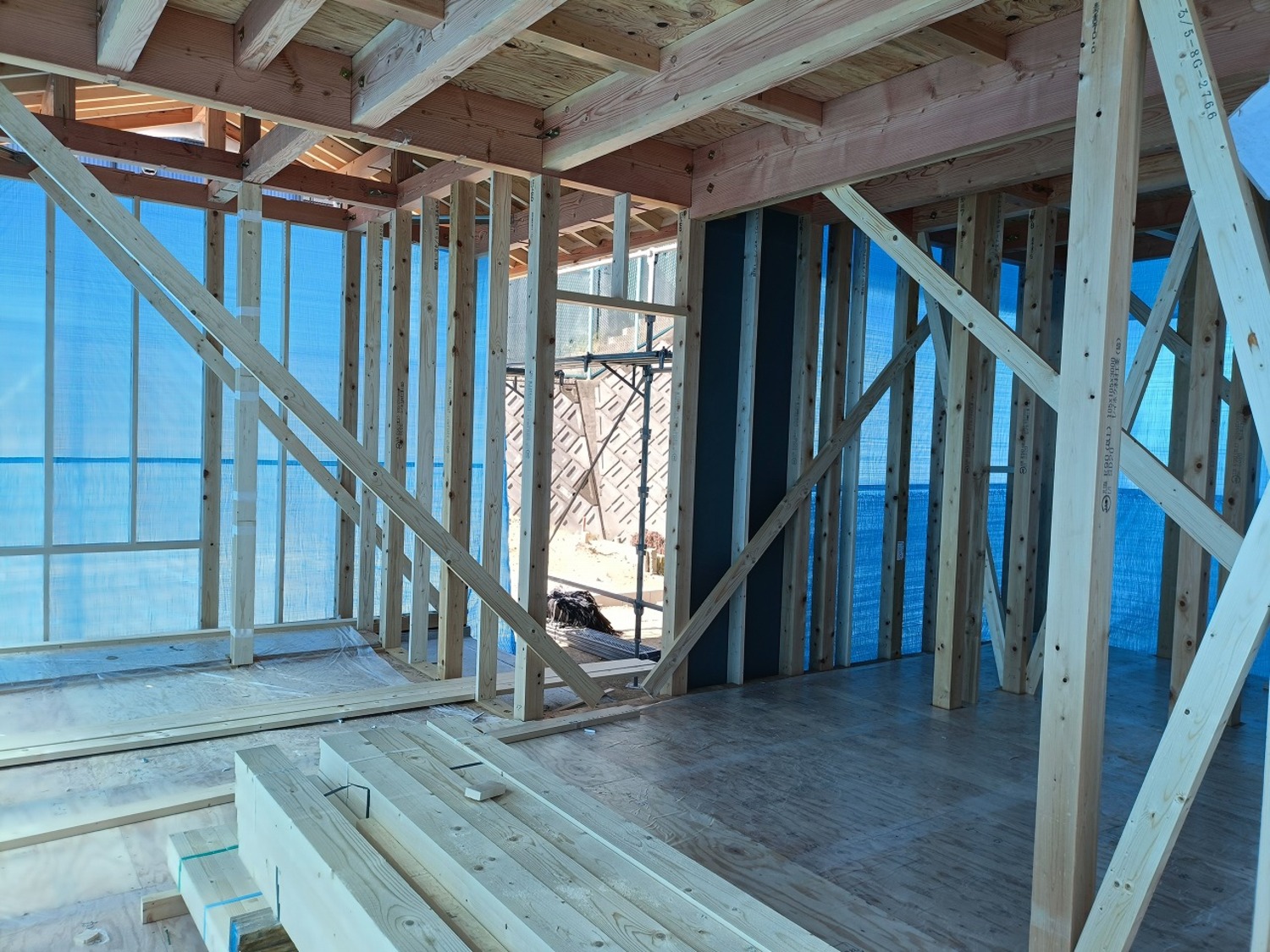

リビング部分は吹抜があります。どのような雰囲気になるのか楽しみです。

施工中

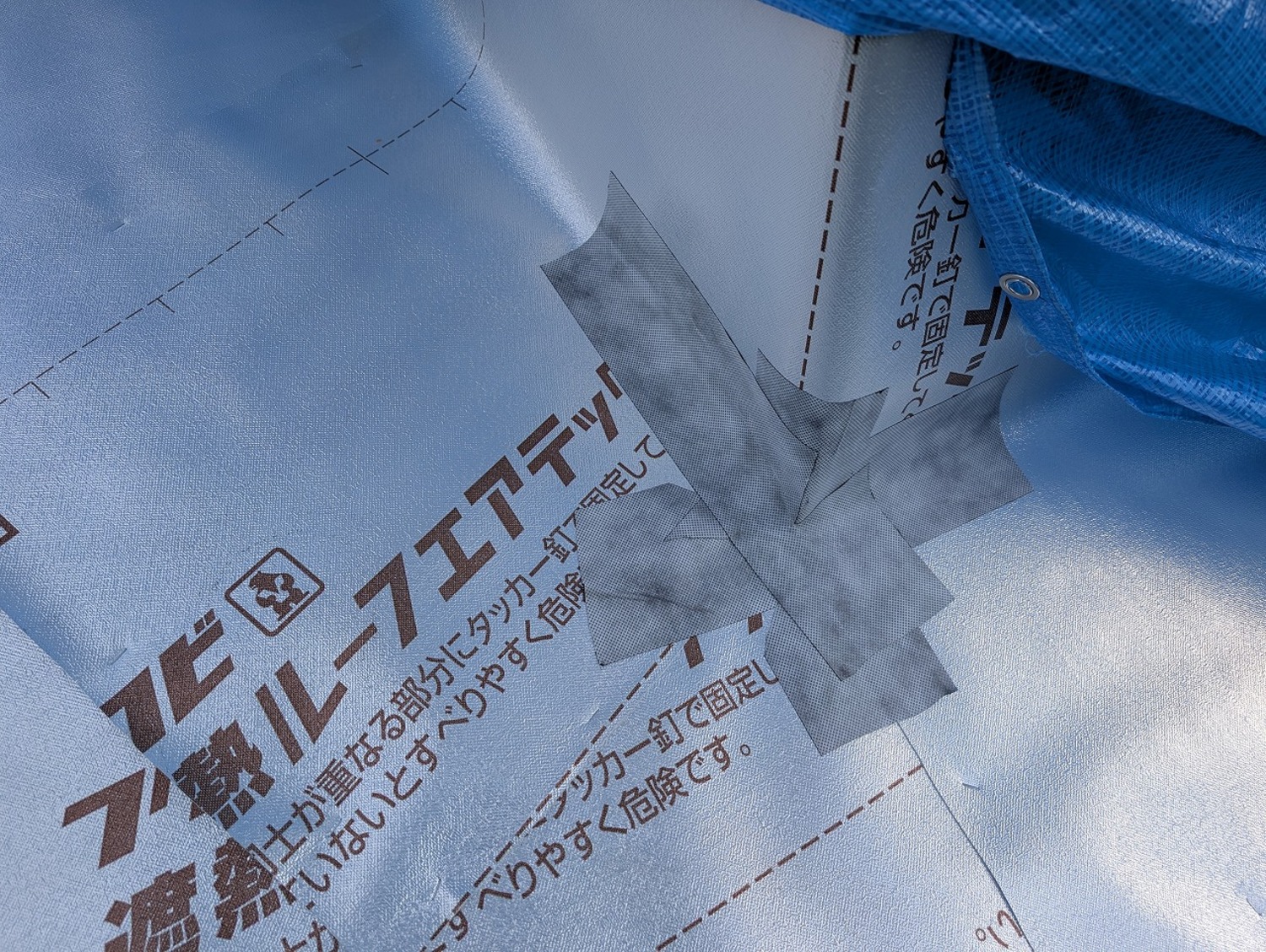

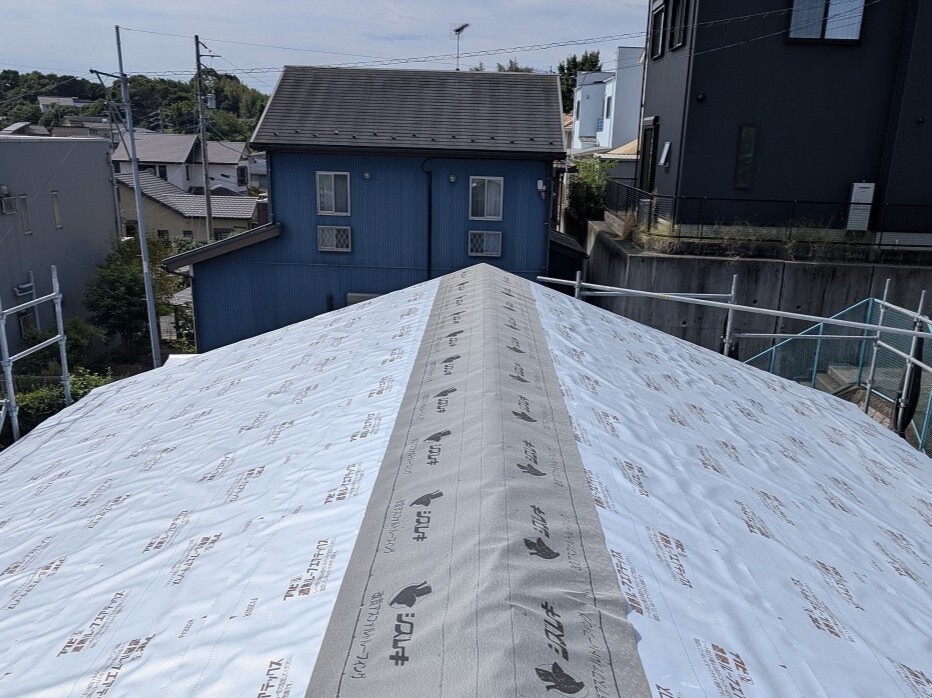

ルーフィングは順序通りに貼り必要な立ち上がり高さを確保します。また、壁との取り合いや棟など雨が侵入しやすい所には防水テープを貼っていきます。

施工中

お屋根の棟の部分には、雨に強い改質アスファルトルーフィングをかぶせました。

施工中

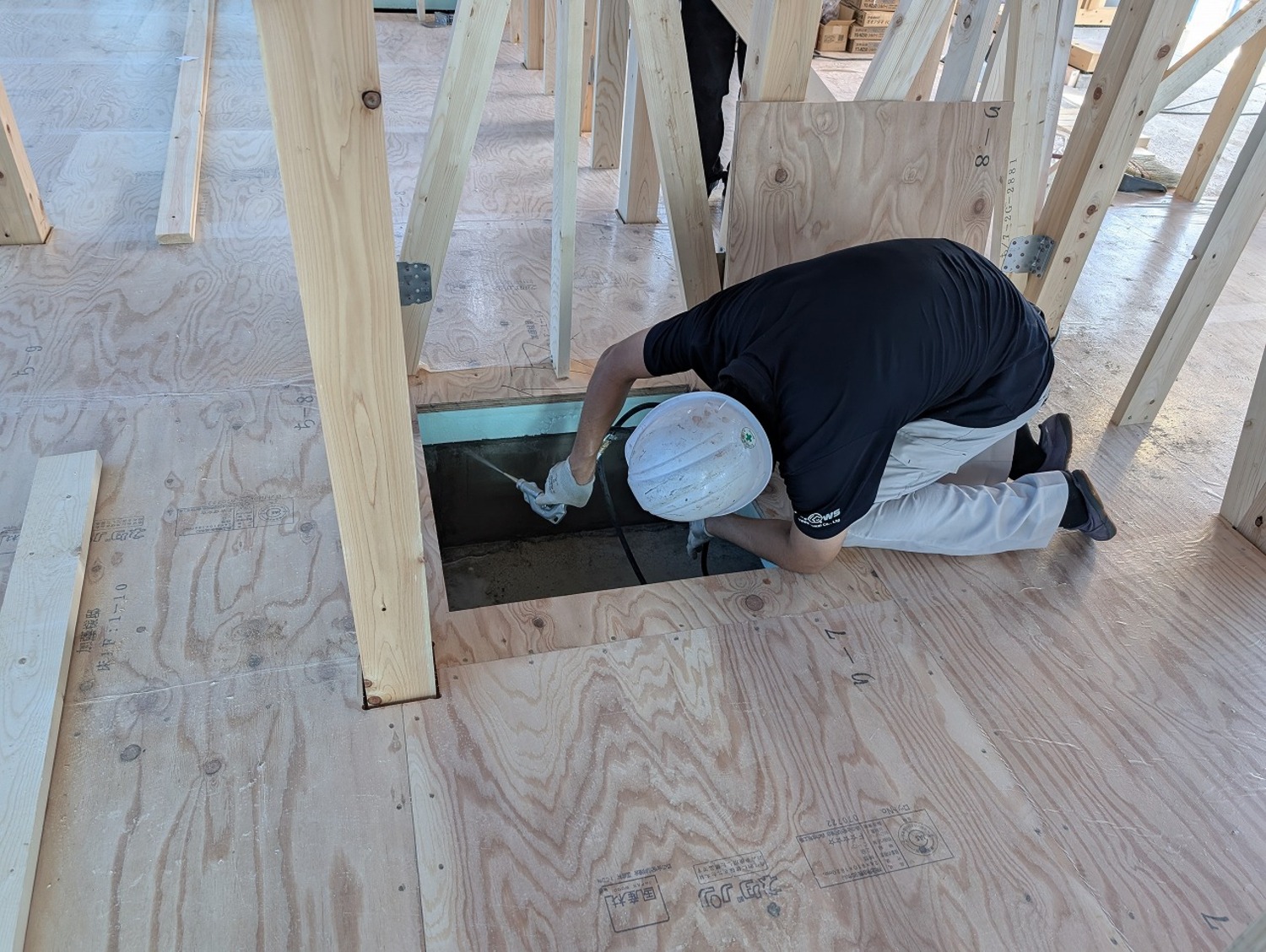

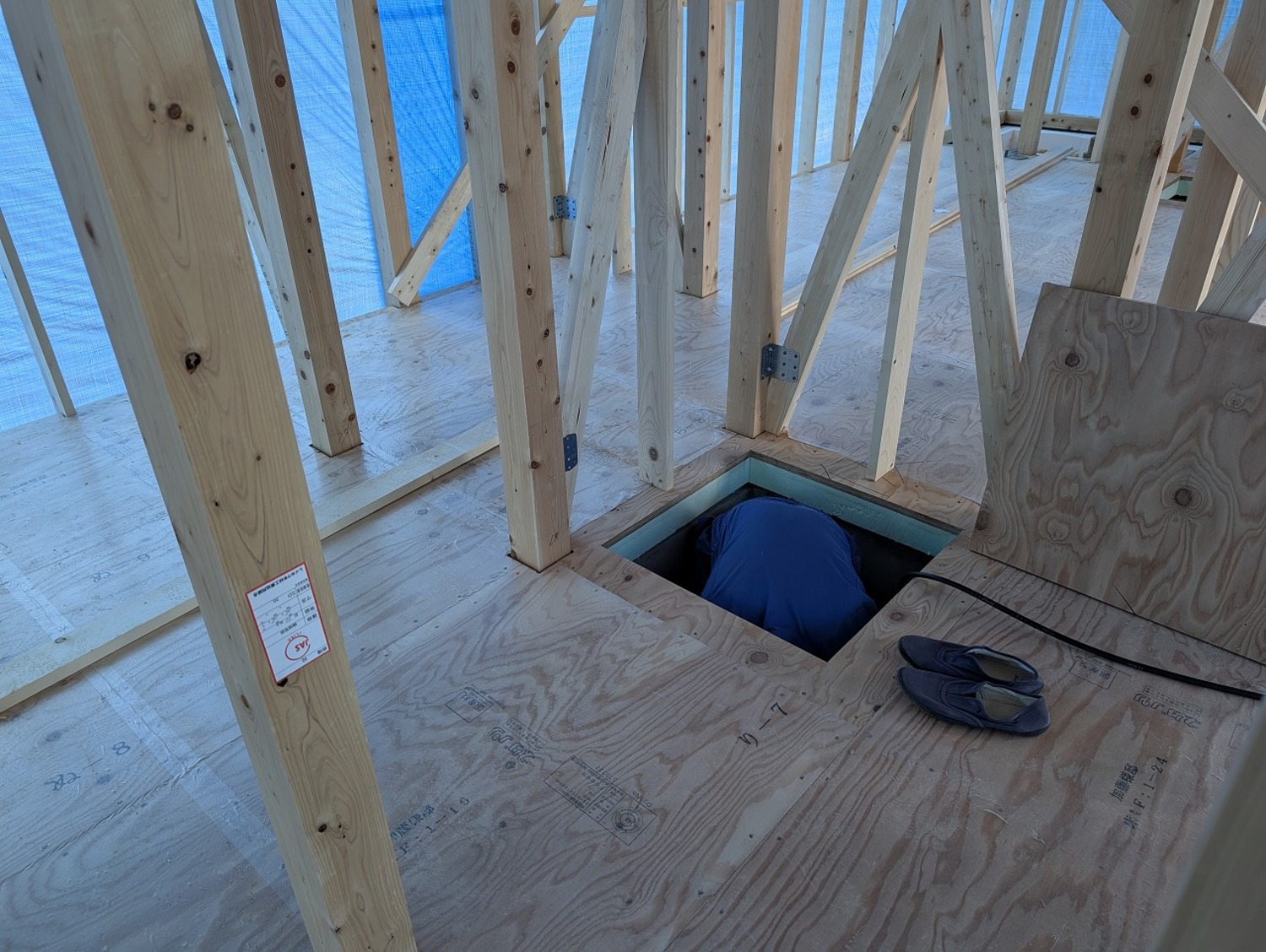

点検口から床下に潜って、防蟻処理をしてくれています。

施工中

柱・梁・土台などはシロアリが嫌う檜を使っていますが、念には念を…シロアリが寄ってこないよう、しっかりお薬を散布します。

施工中

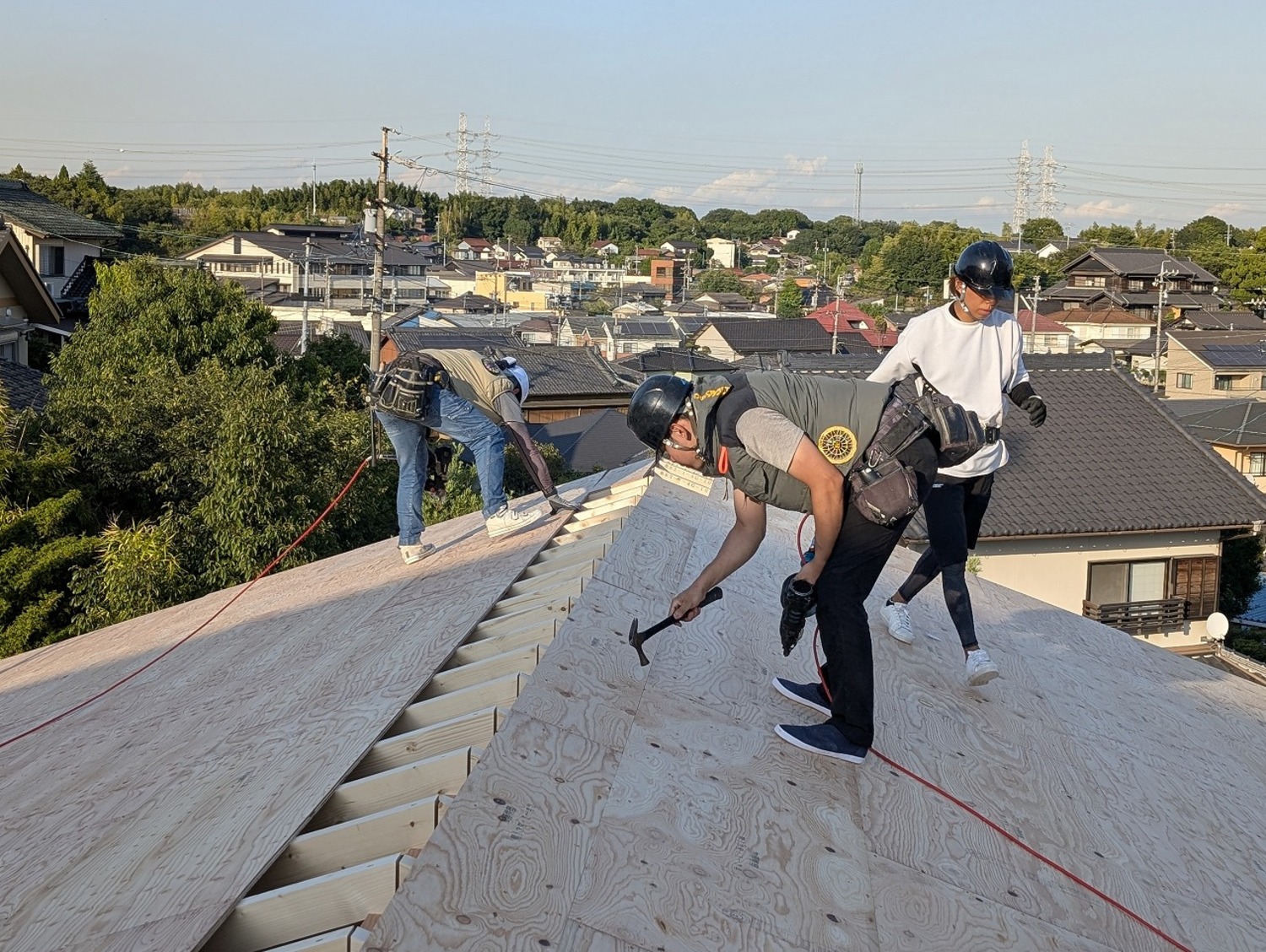

瓦屋さんが、瓦を掛ける為の桟を取り付けにきてくれました。

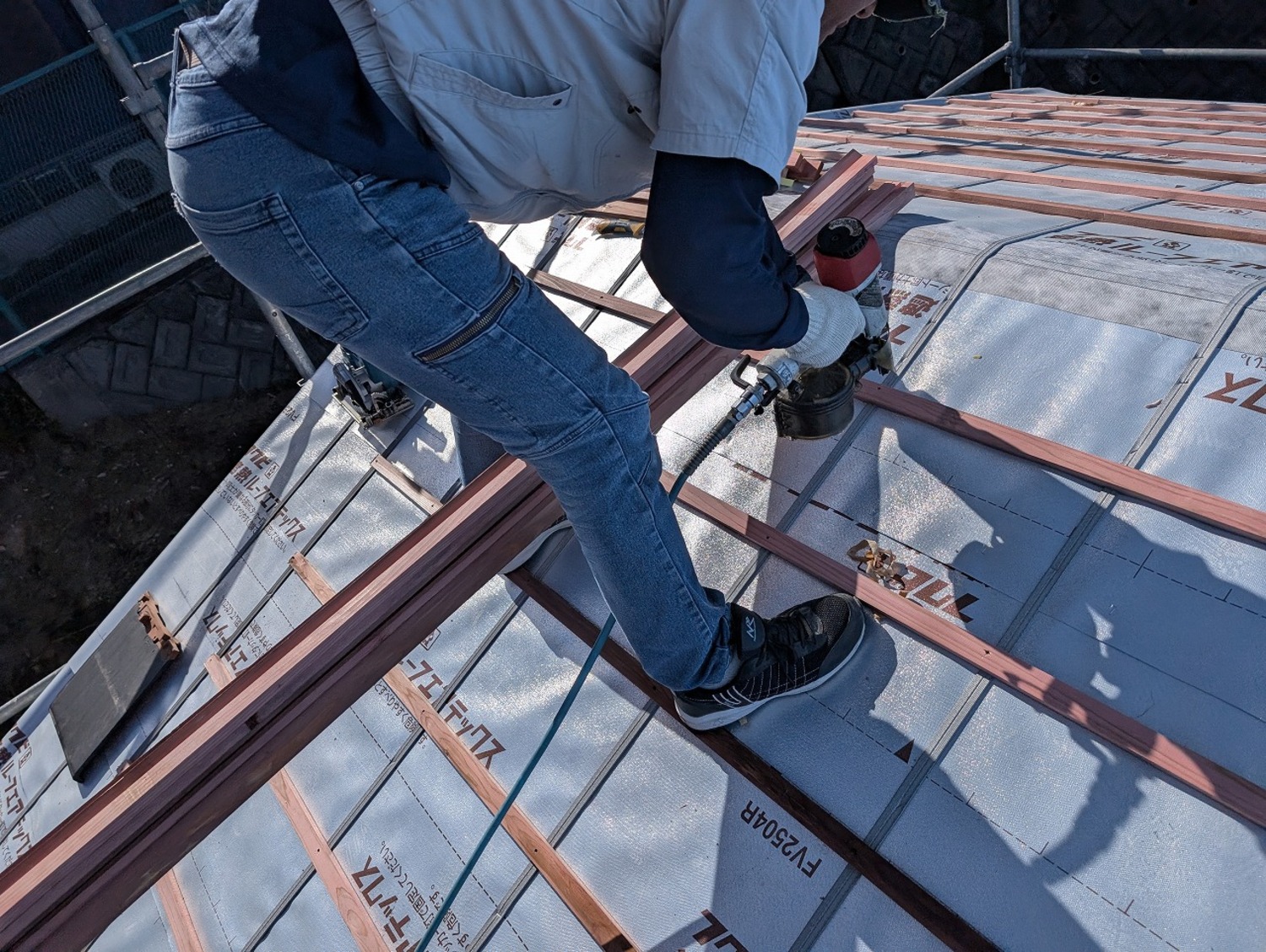

日差と熱を、しっかり反射してくれる遮熱ルーフィング。お家にとってはいい素材ですが、瓦屋さんはその反射を全身に受けながら作業をしてくれました。

施工中

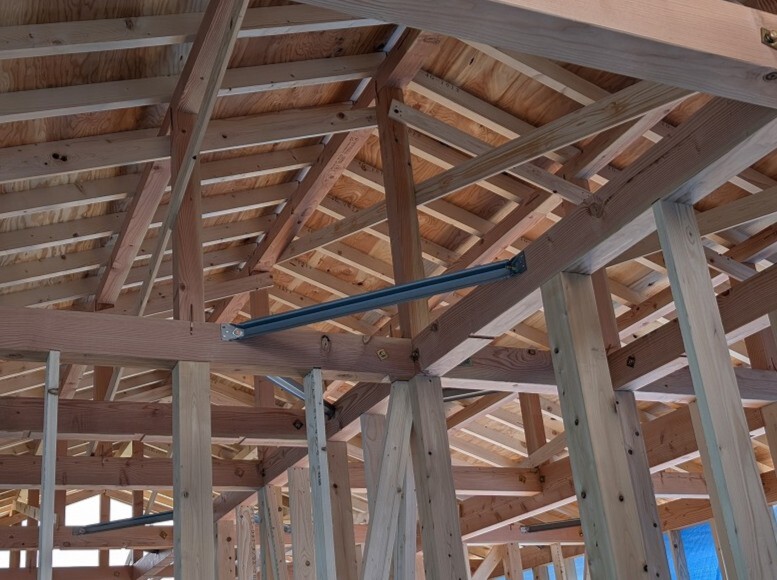

中では金物を取付中。鋼製火打ちなどを取り付けていきます。

施工中

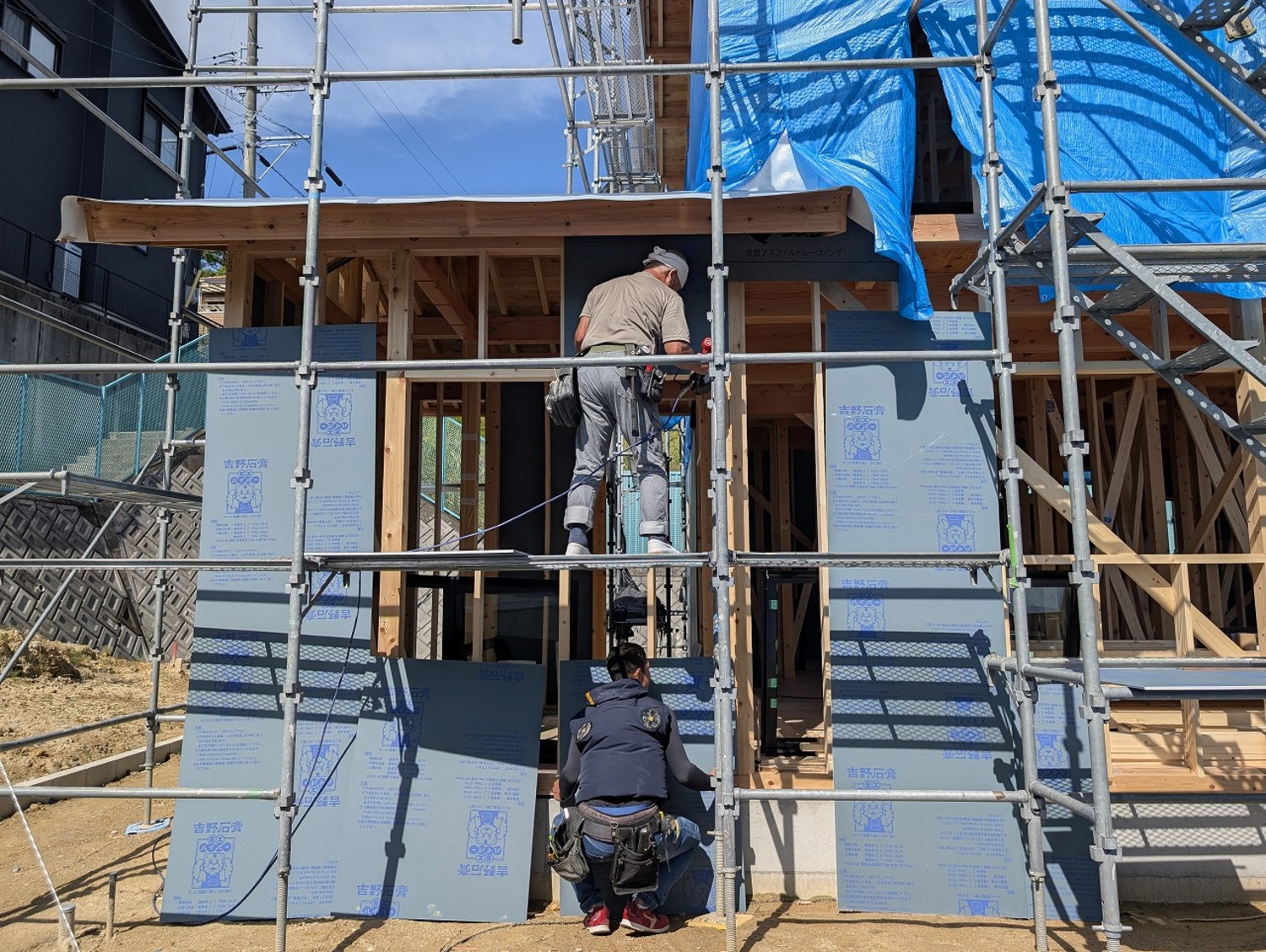

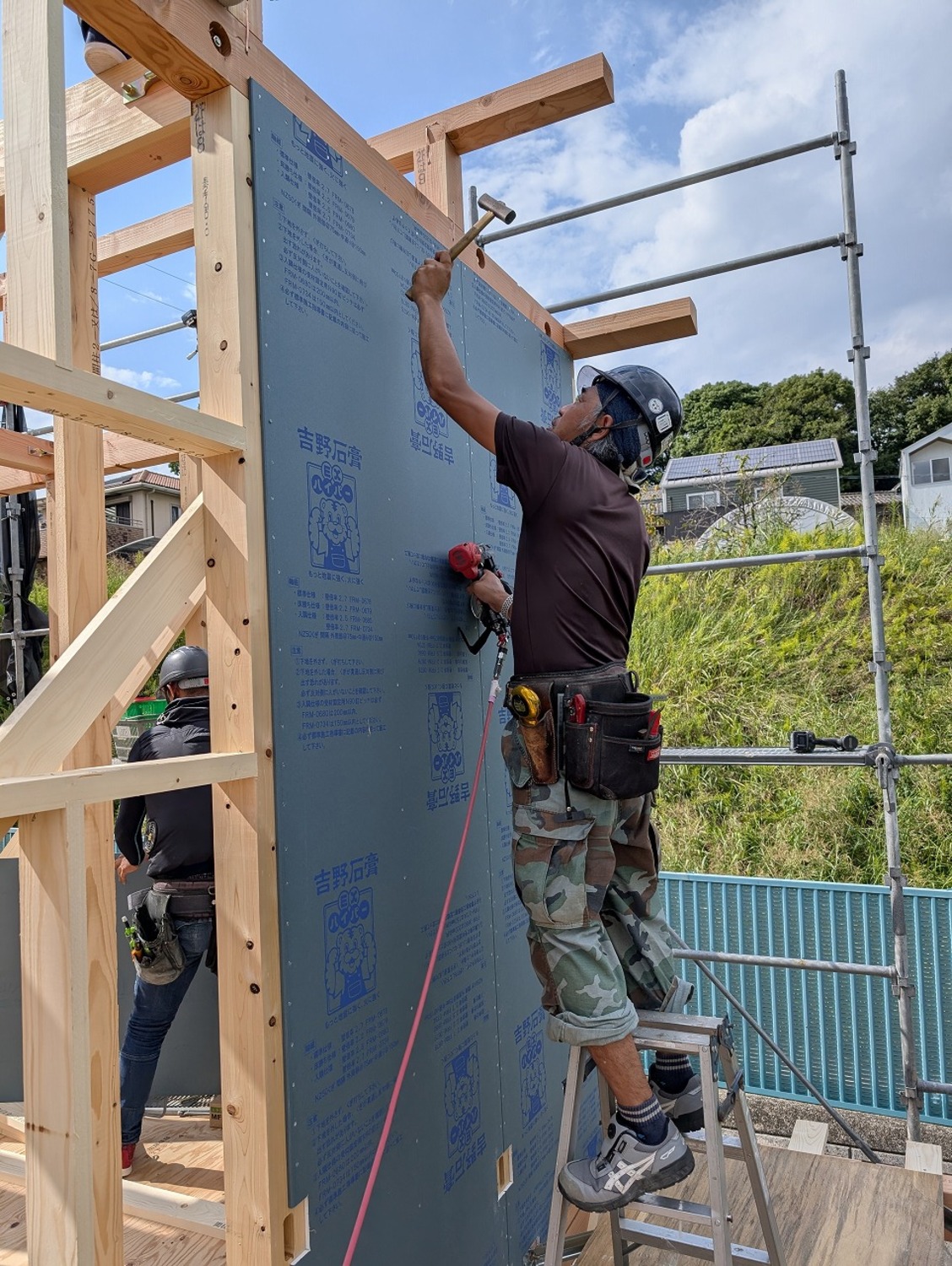

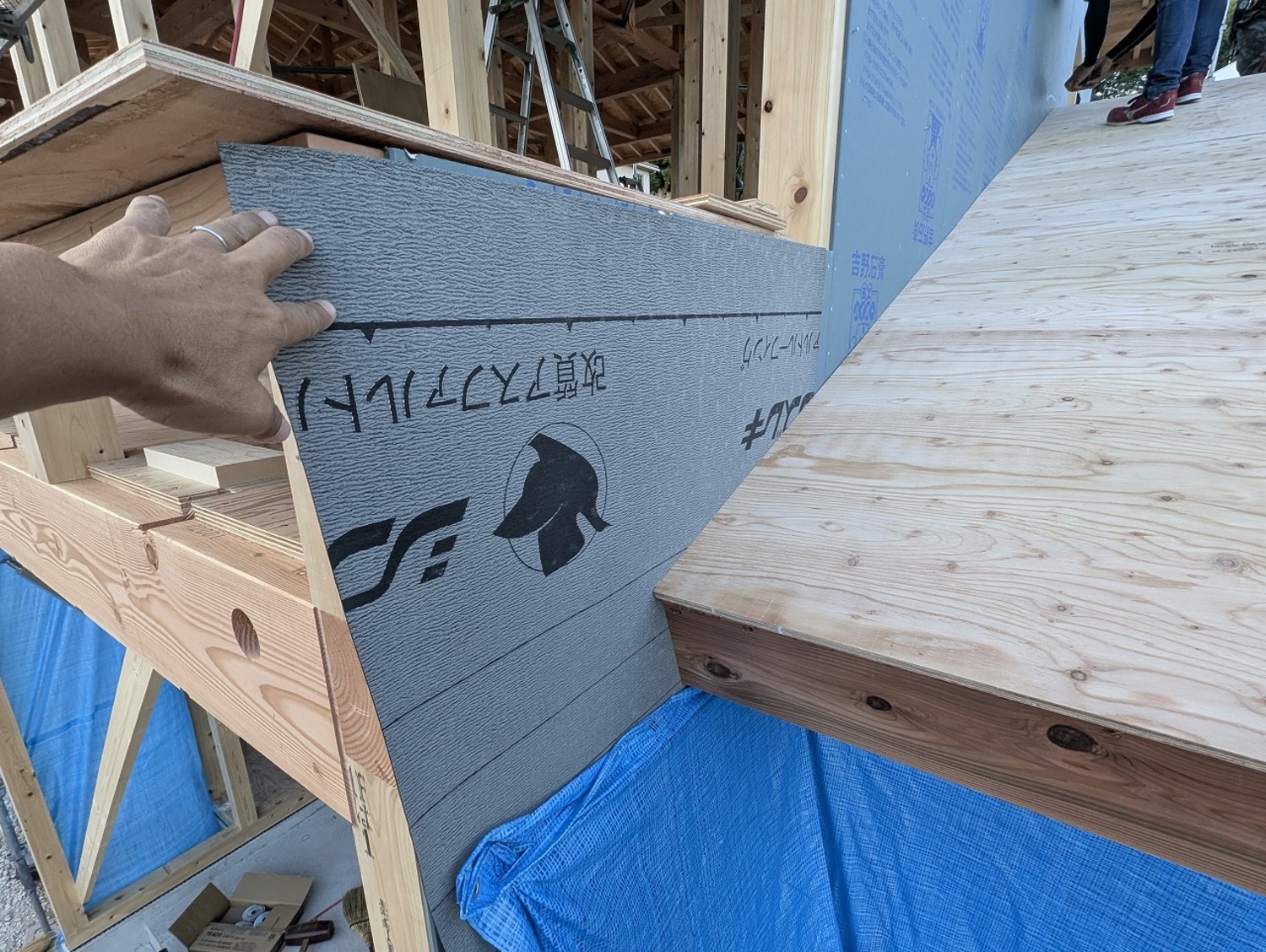

外壁周りに張る体力面材は吉野石膏のEXハイパーです。筋肉マッチョのトラさんが目印です。

施工中

外壁部分にどんどんパネルを張っていきます。

施工中

外壁部分をキッチリ張り終わりました。

施工中

屋根の棟には、棟換気用の部材を取り付けました。ここから小屋裏の熱くなった空気が出ることで、小屋裏の換気を行います。
